Строительство металлического ангара на первый взгляд кажется простой задачей: каркас, обшивка, ворота — и объект готов. На практике это сложный инженерный процесс, где ошибки на этапе проектирования и КМД напрямую влияют на стоимость, сроки и удобство монтажа. Разберём на реальном примере два ангара: холодный размером 22×40 м и тёплый, выполненный из сэндвич-панелей, с акцентом на конструктив, смету и практические нюансы.
Общая концепция: холодный vs тёплый ангар
В рассмотренном кейсе реализовано два типа зданий:
- холодный ангар — обшивка профлистом, без утепления;
- тёплый ангар — сэндвич-панели с минераловатным утеплителем.
Ключевое отличие не только в ограждающих конструкциях, но и в логике подбора каркаса, прогонов и узлов. Тёплый ангар требует более точной проработки узлов, герметичности и теплотехнической увязки, что напрямую увеличивает требования к разделу КМД.
Холодный ангар 22×40: конструктив
Основные параметры:
- размеры: 22×40 м
- высота: 5 м
- площадь застройки: 880 м²

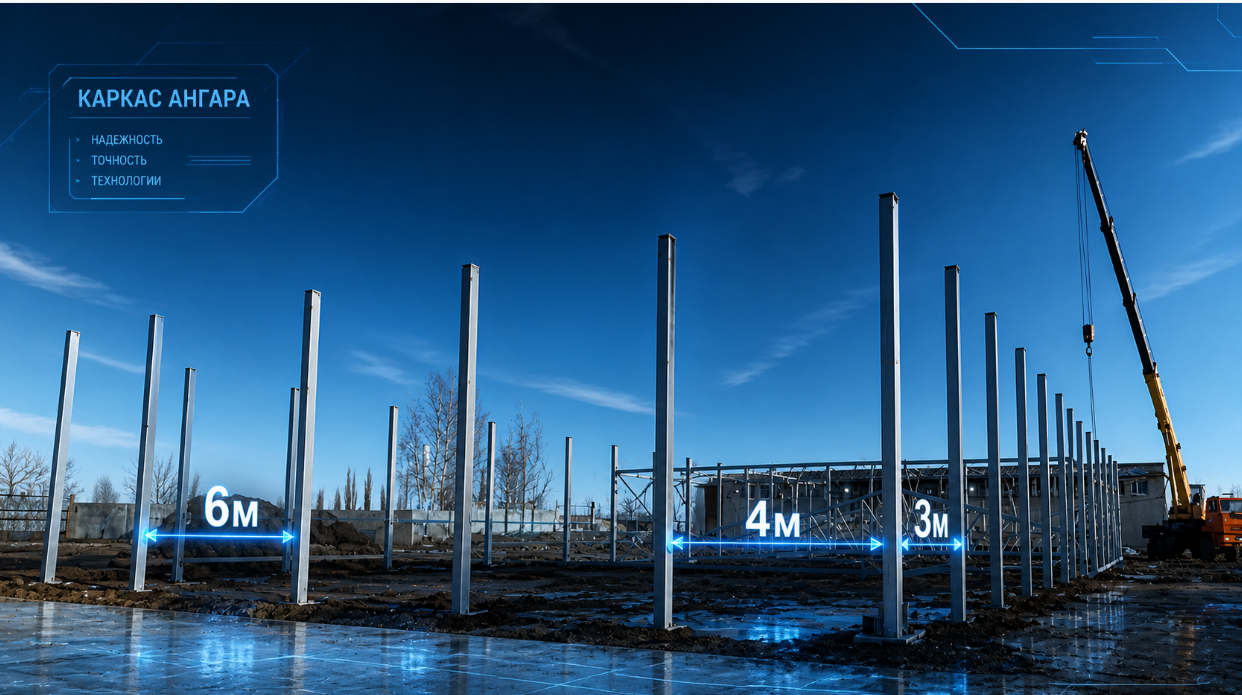

- шаг стоек: 3,33 м
- фахверк: шаг 4 м + усиленный пролёт под ворота

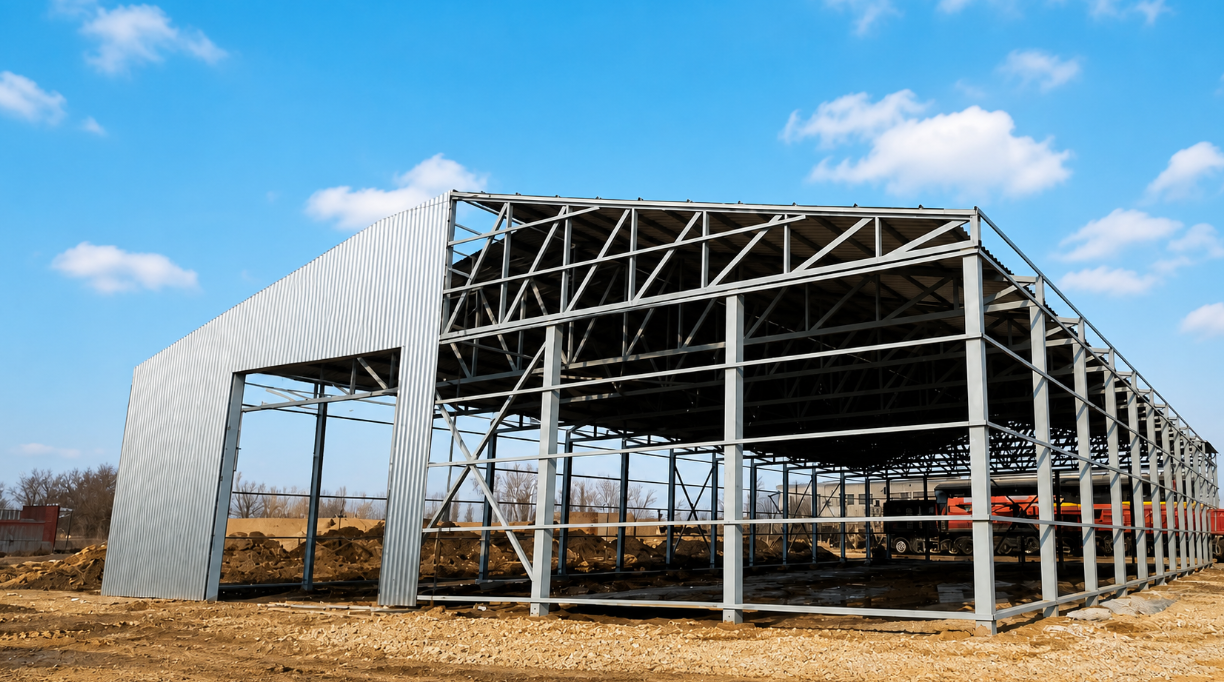

Каркас:
- колонны: труба 200×200×6 мм
- фермы:
- пояса: 120×120×4 мм
- раскосы: 100×100×3 мм
- высота фермы: до 3,5 м
- шаг стоек в ферме: ~1,57 м
- количество: 13 шт
Прогоны и связи:
- прогоны: труба 60×60×3–4 мм
- шаг прогонов: 1 м
- ветровые связи: труба 60×60×3 мм
Ограждение:
- кровля: профлист Н35
- стены: профлист С20
Фундамент:
- точечный (буронабивной)
- глубина: 2 м
- диаметр: 500 мм
- бетон: М350
Ворота:
- откатные на роликах (капролон Ø100 мм)
- распашные (дополнительные)
Практический вывод
Такая схема — типовая для холодных складов и производственных помещений. Но даже здесь критична точность:
- шаг прогонов должен быть увязан с несущей способностью профлиста;
- фермы требуют корректной геометрии для исключения перерасхода металла;
- узлы ворот — одна из самых проблемных зон при плохом КМД.
Смета холодного ангара
Основные затраты:
- чёрный металл: ~2,55 млн руб
- профлист: ~846 тыс. руб
- расходники (грунт, эмаль, метизы): ~586 тыс. руб
Важно: в подобных проектах расходники часто недооценивают, хотя они дают ощутимую долю бюджета.
Тёплый ангар: конструктив и отличия
Параметры:
- размеры: 18×~99 м
- высота до фермы: 6 м
- шаг стоек:
- стены — 6 м
- фронтоны — 4,5 м
Каркас:
- колонны: 200×200×6 мм
- фермы:
- пояса: 120×120×4 мм
- раскосы: 80×80×4 мм
- высота: 1,8 м (конёк), 0,8 м (опоры)
Прогоны:
- швеллер 18П
- шаг: 1,8 м
Связи:
- труба 80×80×4 мм по контуру
Ограждение:
- стены: сэндвич-панели 120 мм
- кровля: сэндвич-панели 150 мм
Ключевые отличия от холодного ангара
- Использование швеллера вместо трубы в прогонах — связано с работой под панели.
- Увеличенный шаг элементов — оптимизация под формат панелей.
- Требования к геометрии значительно выше — панели не прощают перекосов.
Смета тёплого ангара
- металл: ~354 тыс. руб + ~46 тыс. руб (доп. позиции)
- сэндвич-панели и комплектующие: ~1,69 млн руб
Часть металла была использована повторно с первого объекта — это реальная практика, но она должна учитываться в проекте заранее.
Итоговая стоимость и сроки
- суммарная стоимость двух ангаров: ~7,3 млн руб
- срок строительства: 5 месяцев
Срок увеличен из-за зимнего периода. В нормальных условиях подобный объём можно реализовать быстрее.
Что не учтено в смете
Отдельно отмечено, что в расчёт не включены:
- спецтехника
- бетонные работы
Это типичная ошибка при первичной оценке. Реальный бюджет всегда выше, если учитывать:
- логистику
- монтаж
- аренду техники
- непредвиденные работы
Главный вывод: роль проекта КМД
На таких объектах именно раздел КМД определяет:
- реальную металлоёмкость
- скорость производства
- удобство монтажа
- отсутствие переделок
Без качественного проекта КМД:
- фермы могут «не сойтись» на площадке;
- прогоны не попадут в шаг панелей;
- ворота потребуют переделки;
- сроки увеличатся кратно.
Фактически, КМД — это язык между проектом, заводом и монтажом. И именно он превращает «простую коробку» в реально работающий объект без потерь.
Итог
Ангар 22×40 — это не просто набор металла и профлиста. Это система, где каждая ошибка масштабируется на весь объект. Даже в типовых решениях ключевую роль играют:
- грамотный подбор сечений;
- увязка всех элементов между собой;
- точная детализация в КМД.
Именно поэтому «дешёвые» решения на этапе проектирования почти всегда оборачиваются дорогими проблемами на стройке.
